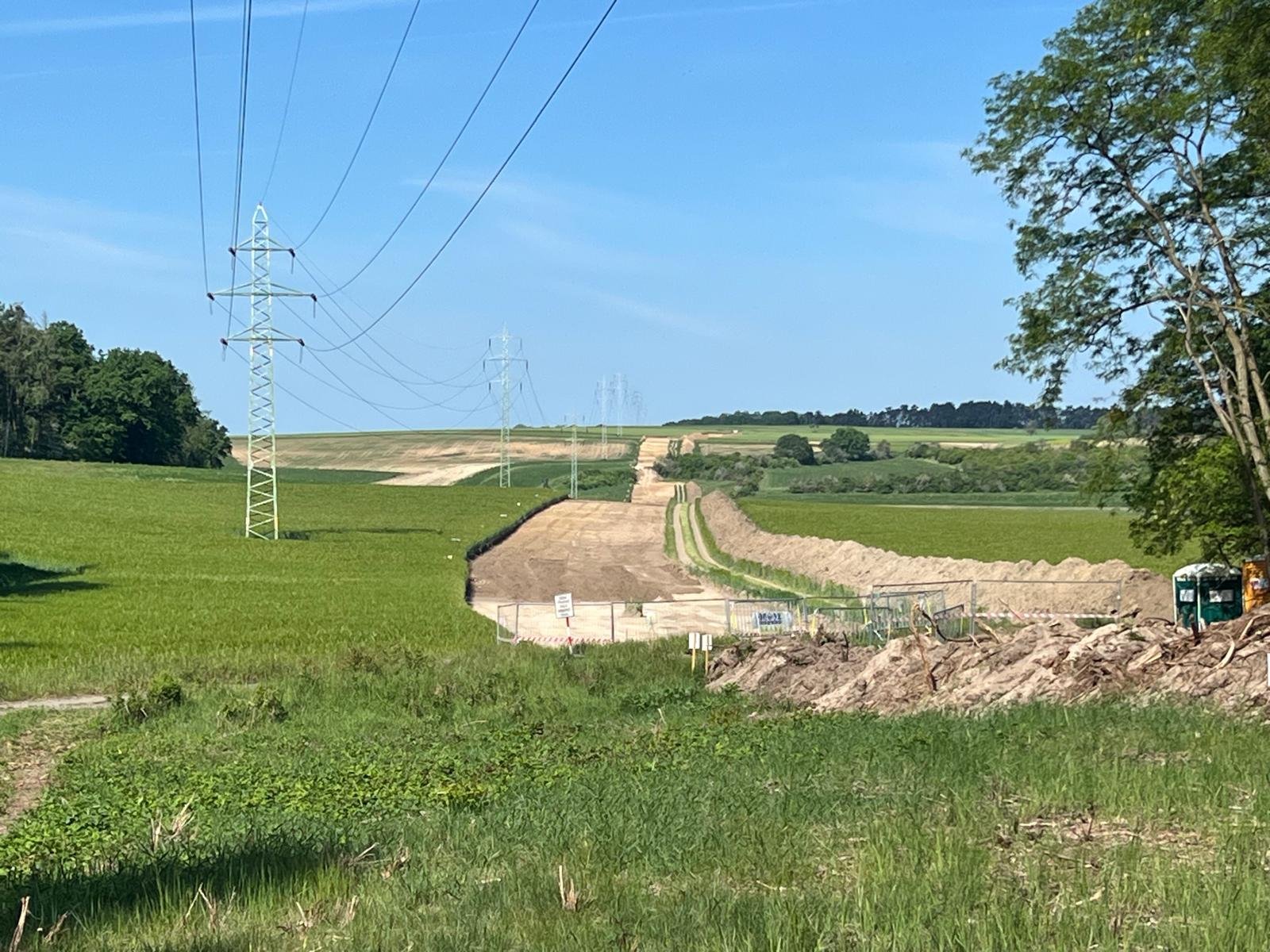

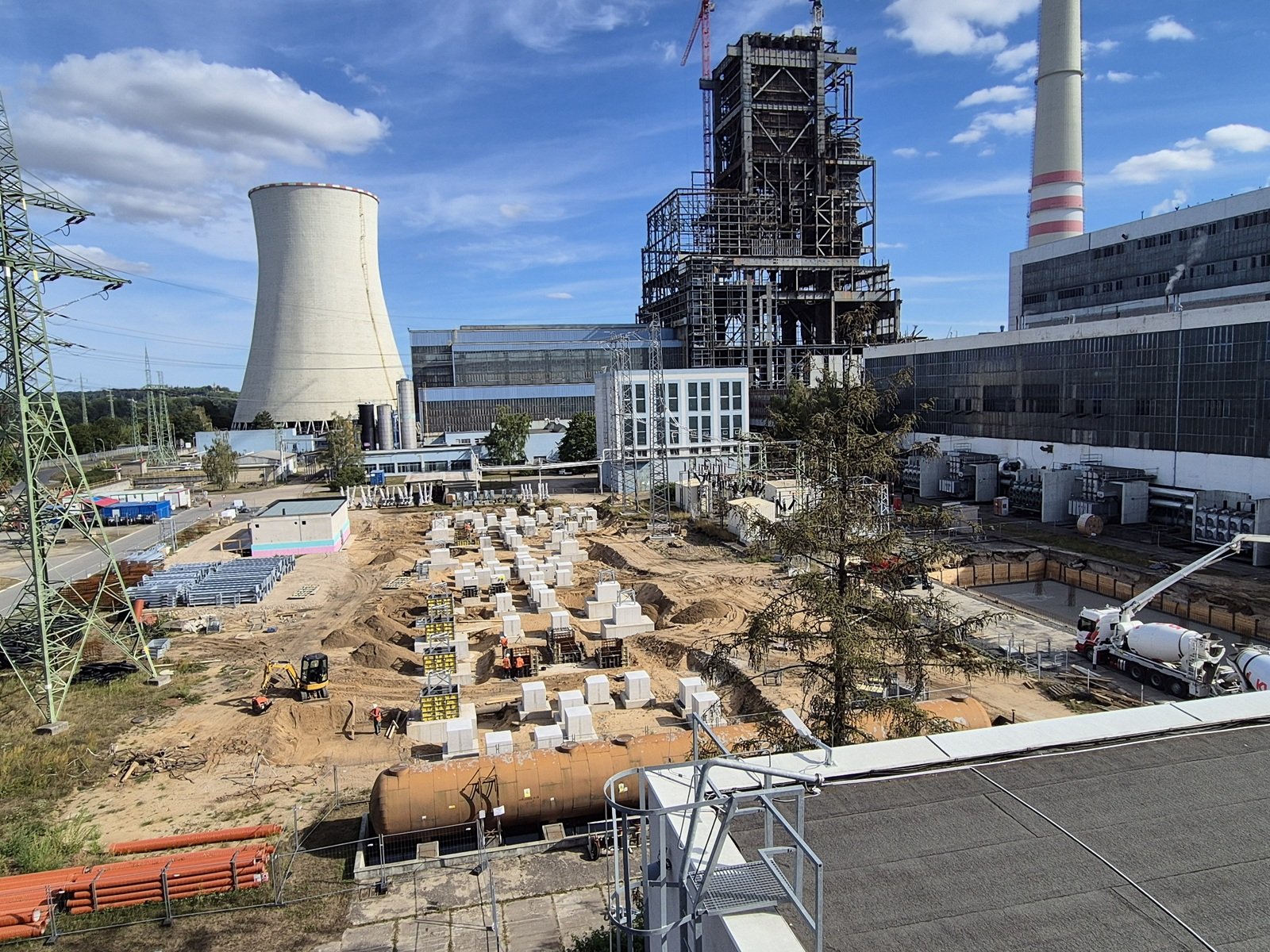

V areálu mělnické teplárny pokračuje příprava stavby nového paroplynového zdroje. ČEZ nyní demoluje původní objekty, upravuje terén a buduje provizorní zázemí včetně přístupu na staveniště. Stavební povolení získal projekt 7. srpna 2026.
Technologie vzniká ve Švédsku a Německu
Zatímco na místě probíhají přípravné práce, výrobci v zahraničí dodávají klíčové části zařízení. Spalovací turbíny SGT-800 vznikají ve švédském Finspångu, parní turbínu SST-500 vyrábí závod v německém Görlitzu. Celkem budou v novém zdroji tři spalovací turbíny. U jednotlivých komponentů zároveň probíhají kontroly.
Samotná spalovací turbína má podle ČEZ rozměry 5,9 krát 3 krát 3 metry a hmotnost 35,1 tuny. Po započtení příslušenství budou rozměry celého zařízení 20,8 krát 7,3 krát 6,6 metru a hmotnost přibližně 300 tun. Menší parní turbína bude vážit 150 tun.
„Mělník prochází největší energetickou proměnou za desítky let. Nové zdroje přitom budujeme za plného provozu stávajícího teplárenského komplexu. Klíčové pro nás je zachovat bezpečné a spolehlivé dodávky tepla našim zákazníkům i během celé transformace, tedy při ukončení výroby tepla z uhlí,“ uvedl Pavel Šléška, ředitel divize klasická energetika ČEZ.

Zdroj má dodávat elektřinu i teplo
Nové zařízení bude mít elektrický výkon 266 megawattů a tepelný výkon 183 megawattů. Podle předpokladů ročně vyrobí téměř 730 gigawatthodin elektřiny a dodá až dva petajouly tepla. Na celkových dodávkách tepla z mělnické lokality se má podílet přibližně 30 procenty. Uvedení do provozu je plánováno na rok 2029.
Na výstavbu navazují další energetické investice. V lokalitě vzniká rozvodna 110 kilovoltů, jejíž dokončení je naplánováno do konce roku 2027. Dokončené a zakonzervované jsou vnitroareálové plynové rozvody. Společnost NET4GAS současně buduje přibližně pět kilometrů dlouhé plynové připojení.
Mělnická lokalita prochází širší proměnou. Energotrans zde provozuje teplárenský komplex zásobující pravobřežní část Prahy a města Mělník a Neratovice. Do nové elektrokotelny s výkonem 2 × 30 megawattů už byly dodány kotle. Provoz s horkovodní akumulací je plánován na říjen 2027.
Připravuje se také plynová kotelna s tepelným výkonem 135 megawattů. Dva roky funguje fotovoltaická elektrárna o výkonu 7,2 megawattu a v pokročilé fázi výstavby je zařízení pro energetické využití odpadů.
Celkové investice do transformace mělnické lokality mají podle ČEZ přesáhnout 50 miliard korun. Na projekt prvního paroplynového zdroje získal Energotrans investiční podporu 7,26 miliardy korun z Modernizačního fondu. Součástí podpory je také aukční bonus na elektřinu po dobu 15 let od spuštění zdroje.
Současně se odstraňují dosloužilá zařízení. Ze skeletu odstaveného uhelného bloku o výkonu 500 megawattů bylo dosud vytěženo přes 25 tisíc tun kovů. Demolice takzvané mělnické pětistovky má být dokončena v průběhu příštího roku.
Zdroj: tisková zpráva – ČEZ
